[장학] 기획 문제 작성 준비와 전략

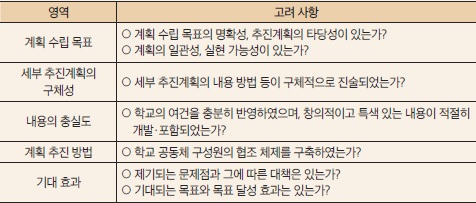

1. 답안 작성 시 고려 사항


2. 기획 문제 경향 변화 분석
1) 학교 부장교사의 기획 수준에서 → 시·군 교육지원청 장학사의 기획으로 변화
2) 비교적 소규모의 간단한 기획 수준에서 → 대규모의 복잡한 기획 수준으로 변화
3) 비교적 간단한 두 개의 문제 중 택일 작성에서 → 하나의 커다란 주제 기획으로 변화

3. 기획 문제 작성 준비
1) 자료 수집 준비 : 시달되는 공문 중 ‘∼연간계획’, ‘∼추진계획’ 등 기획 관련 공문 자료를 수집하여 정독한다.
2) 내용 검토 및 작성 준비 : 기획 구성 기본 구조에 의거하여 계획된 자료들을 읽어보고, 자신 만의 좋은 아이디어를 제시하여 메모·기재하고, 추진 사업들의 내용에 대하여 타당성을 검토한 후, 여기에 추가하면 좋을 새로운 사업 아이디어들을 제시하도록 한다.
3) 기획 문제를 사전에 작성해보고, 숙지할 수 있도록 연습한다.

[연습 1]
학년도 초에 시달되는 시·도교육청의 교육 기본계획, 주요 사업 추진계획과 관련된 공문의 제목과 관련하여 제한된 시간(60분∼70분) 안에 자신만의 사업 추진 관련 기획안을 작성해 보도록 한다. 그런 다음 관련 공문과 비교해 보고 미흡한 부분, 빠진 부분을 보충·보완하여 다시 작성하도록 한다.

[연습 2]
지금까지 시행되었던 정책 사업이나 기 출제되었던 기획 관련 문제는 다시 출제될 가능성이 없으므로, 현재 시·도교육청에서 추진하고 있거나 실시하려고 하는 교육 사업과 관련된 문제(혁신 공감학교 확대, 마을교육공동체 사업, 학교민주주의 관련 사업 등)에 주목하여 관련 사업 핵심 내용이 무엇인지를 파악하고, 자신만의 추진 계획, 사업 내용, 추진 방법 등을 제시하도록 한다.

4. 기획 문제 작성 시 유의점
1) 기획 문제의 핵심을 파악하여 올바른 방향을 제시해야 한다. 그러기 위해서는 출제 의도를 명확히 파악하는 것이 중요하다. 문제의 핵심을 먼저 파악한 다음 목적을 설정하고, 사업을 효과적으로 추진하기 위한 세부 추진계획 및 실천 방안을 수립·제시해야 한다.
2) 기획안의 기본 프레임을 유지하면서 ‘문제 상황’에 따라 변형을 주어도 괜찮다. 기본 프레임은 이른바 목적(표), 방침(향), 세부 추진계획, 기대되는 효과 등을 말한다. 위의 사항들은 기본적으로 있어야 할 필수적 요소이다. 문제 상황에 따라 추진 배경, 추진 근거, 문제점 분석 등을 제시할 수 있다. 그리고 기대되는 효과 전후에 협조 행정 사항, 제기되는 문제점과 해결 방안을 추가할 수 있다.


1. 추진 배경 및 문제점 분석
기획은 새롭게 추진하고자 하는 사업을 계획하여 제시하는 것이다. 시대 변화의 의해 새로 구상되어 추진하고자 하는 사업이거나, 종전의 사업을 새롭게 개선 변화시키고자 하는 것일 수도 있다. 새로운 사업일 경우 추진 배경이나 추진 근거를 제시하고, 개선·변화시키는 사업일 경우는 문제점을 분석, 해결 방안을 제시하도록 한다.

2. 추진 목적
출제 의도가 무엇인지, 문제의 핵심을 파악하여 추상적인 사항과 이상적인 사항 및 구체적인 사항들을 각각 제시해 추진 목적이 조화롭게 설정되도록 한다. 추진 목적이 무엇인지 명확히 알 수 있게 하는 것이 중요하다.

3. 추진 방침
추진 방침은 향후 추진해야 할 방향과 계획을 말한다. 여기에는 세부 추진계획에 들어갈 내용들을 포괄적으로 포함하는 주요 사업이 조목별로 들어가야 한다.

4. 세부 추진계획
추진 방침에 나와 있는 내용에 대한 구체적이고 세밀한 사항들이 제시되어야 한다. 즉, 여기에는 현실적으로 추진 가능한 사업의 핵심적인 내용들이 들어가 있어야 한다.

5. 문제점 분석 및 해결 방안
사업 추진 시행 과정에서 도출되는 문제점들을 미리 예측하여 해결 방법을 제시해 주면 좋다.

6. 행정 사항(유의 사항)
사업 추진 시행 과정에서 반드시 전달되어야 할 행정 유의 사항이 들어갈 수 있다. 일반적으로 진행 사항 보고 안내, 사업 추진 실시 결과나 사업 추진 실적 보고를 하도록 하고, 보고 기일을 제시한다.


7. 기대 효과
사업의 목적이 이루어진다면 그 효과는 당연히 그 목적과 일치할 것이기 때문에 기대 효과는 사업 결과에 따른 사회적, 교육적 효과를 생각해 낸 다음 목적을 좀 더 구체적이고 세부적으로 기술하도록 한다.
